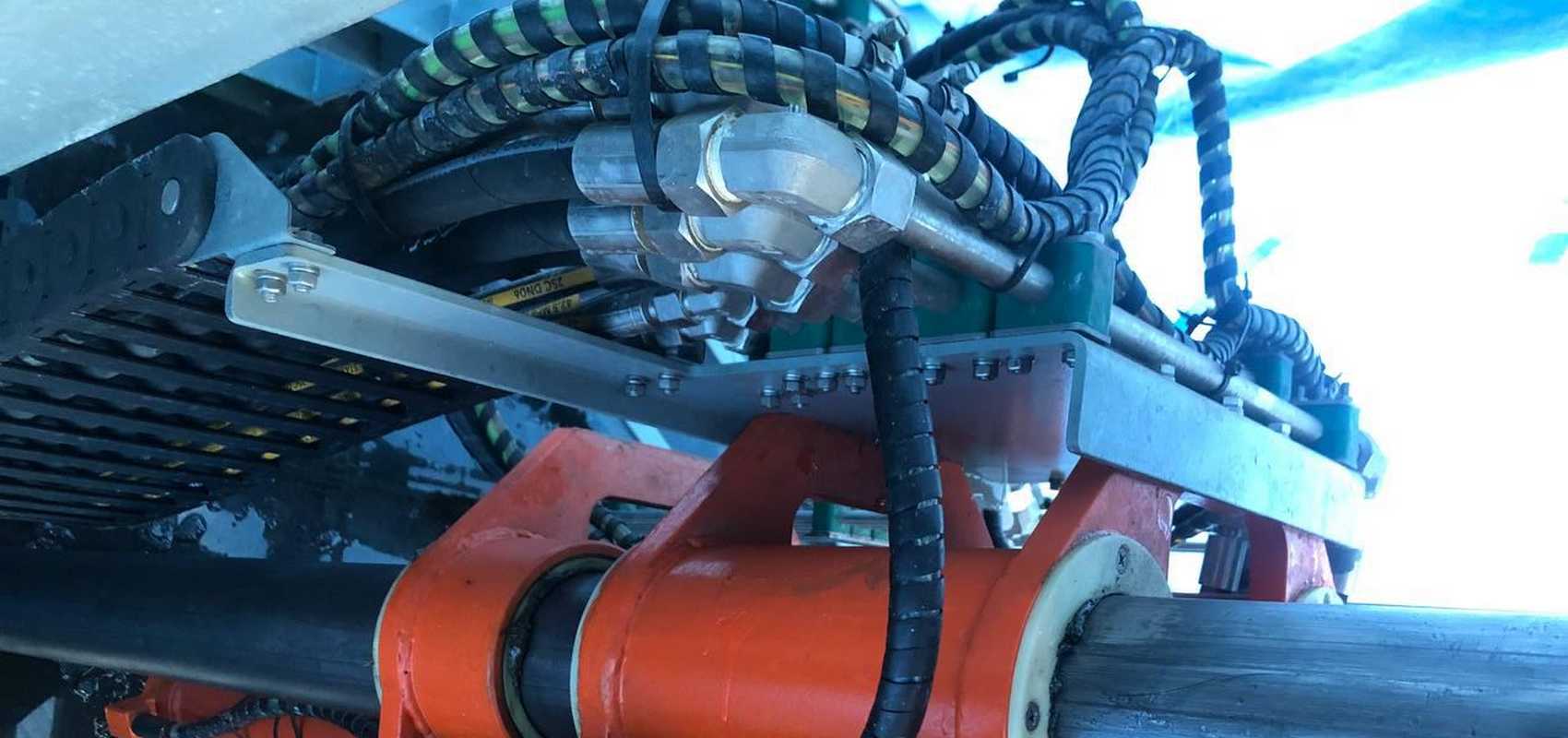

С 26 по 31 января 2026 года на испытательном полигоне «Зима Карьер» были успешно проведены комплексные испытания бурового станка, входящего в состав бурового комплекса БК-15. Основной задачей стала проверка работоспособности оборудования, отладка систем управления, гидравлики и электрики, а также оценка выполнения полного цикла бурения с монтажом и демонтажом буровой колонны.
Полученные результаты:
- Достижение проектной глубины: Комплекс выполнил полный технологический цикл бурения на глубину 15 метров с использованием 12 труб.
- Определение временных нормативов: В ходе работ зафиксированы ориентировочные сроки операций:
- Цикл бурения одной трубы: от 9 до 20 минут.
- Цикл наращивания колонны со сменой керноприёмника: в среднем 25-35 минут.
- Полная разборка колонны из 12 труб: около 3 часов.
- Подтверждение работоспособности: Оборудование показало заложенный потенциал, мощности хватает, системы телеметрии функционируют.
Планы по доработке::
Испытания позволили выявить перечень необходимых улучшений, направленных на повышение надёжности, безопасности и удобства эксплуатации. Среди них:
- Конструктивные: увеличение хода и зазоров механизмов, доработка трубодержателя и уловителей, устранение течи гидромоторов, установка дополнительных видеокамер для контроля.
- Программные: доработка интерфейса оператора, исправление логики управления, добавление индикации состояния.
- Гидравлические и электрические: проверка и протяжка гидросистемы, замена троса лебёдки, проверка датчиков на низкотемпературную устойчивость.
Значение проведённых испытаний:
- Получен бесценный практический опыт работы с полным циклом сборки и разборки буровой колонны, который будет применён при эксплуатации комплекса БК-15 в Панаме.
- Подтверждена принципиальная работоспособность конструктивных решений.
- Сформирована чёткая программа доработок для серийного образца (БК-15 №3), техническая документация для которого должна быть подготовлена главным конструктором до апреля 2026 года.
Проведённые испытания стали важным шагом в отладке и подготовке буровых комплексов БК-15 к эффективной промышленной эксплуатации. Работы по приведению в соответствие технического состояния комплексов БК-15 (1) и БК-15 (2) планируется завершить до конца 2026 года.
Комментарий руководства:
«Результат отличный. Станок бурит на 15 метров, мощности хватает, телеметрия отображает. Выявленные погрешности и недостатки не носят системный характер и устраняются путем настройки и регулировки. Для этого и нужны испытания.», — поделился генеральный директор.
Видеоматериалы: Кадры с испытаний доступны на нашем канале Rutube.
